中联重科起重机助力“疆电入渝”项目风电吊装

2025年05月13日07:33

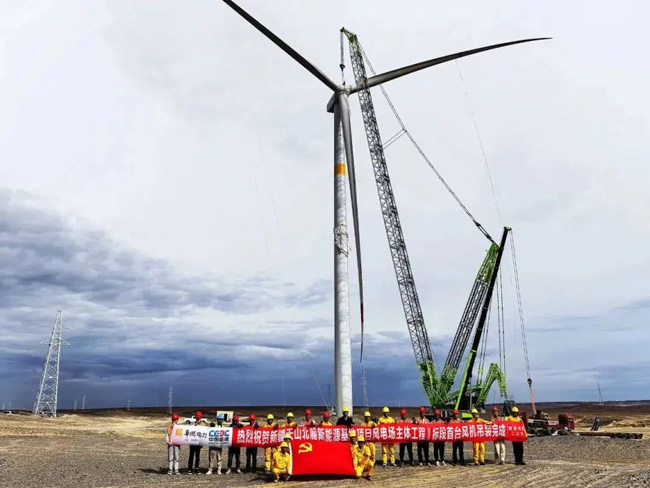

  5月2日深夜11时,在中联重科起重机助力下,我国首个“沙戈荒”大基地外送通道项目——新疆天山北麓新能源基地项目风电场主体工程施工Ⅱ标段首台风机吊装顺利完成,为“疆电入渝”按下加速键。




  该项目是国家“十四五”重点工程“疆电入渝”的重要组成部分,总装机规模410万kW,建成后将有效整合重庆的用电需求与新疆的资源优势,推动能源资源的跨区域优化配置。项目Ⅱ标段施工规模庞大,需在上百平方公里的戈壁滩上完成风机安装。

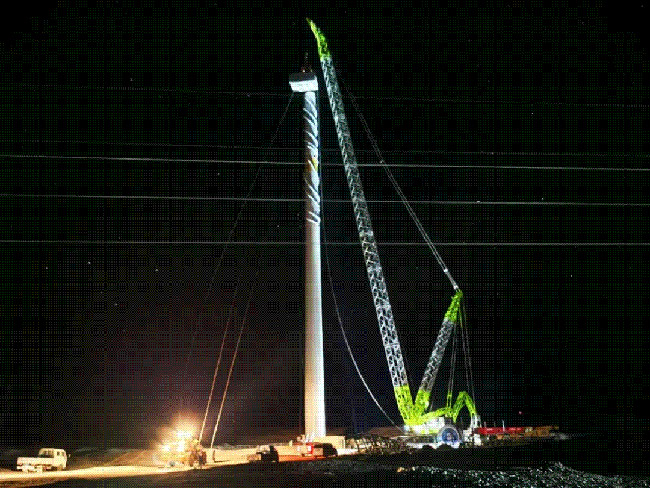

  中联重科起重机此次吊装的风电机组单机容量8.35MW,叶片长103m,整台风机重735t。面对工期紧张、环境复杂等挑战,项目团队在吊装前制定“一机一方案”,对场地设备和工器具摆放点位、吊车站位、满载试验等关键步骤进行反复推演。白天的戈壁滩时常刮起6~7级大风,为了保障安全,风机叶片的吊装作业安排在夜间进行。




  吊装时,大家抢抓小风窗口期,由1台中联重科1000t履带起重机与3台辅助起重机同步展开作业。整个吊装过程中设备平稳提升,随着Y530风机叶片在116m高空与机舱实现“毫米级”对接,精准的表现完全符合施工预期,为项目后续推进营造了良好开端。

  未来,中联重科将持续以技术领先、品质优秀的各类起重机设备,打造高效可靠的全场景风电吊装解决方案,服务各地重大项目建设,助力“双碳”目标早日实现。

  来源:中联重科
